韩半岛

韩古里核电站3、4号机组获批重启

核安委,批准延期10年方案…明年上半年起生产电力

郭守根 朝鲜日报记者

查看韩文原文

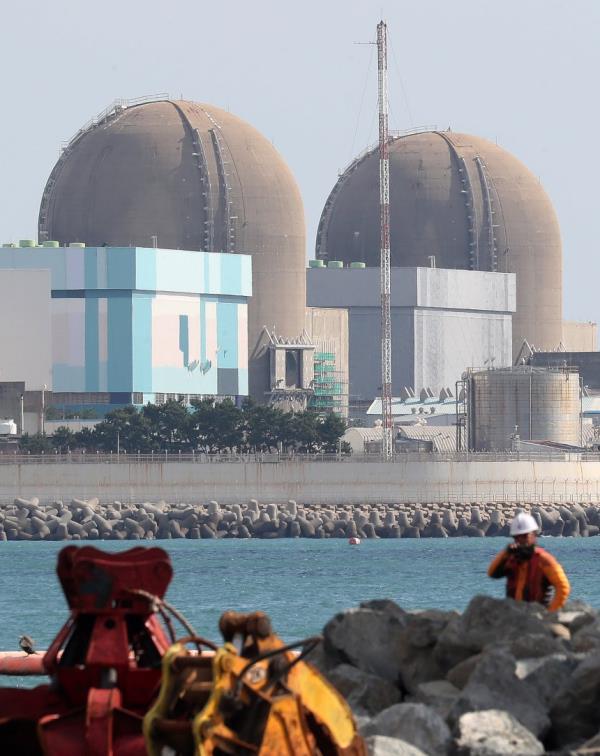

▲ 釜山机张郡古里核电站3、4号机组。/News1
釜山机张郡的古里核电站3、4号机组此前因设计寿命届满而停止运行,近日获批运营期限延长10年。经过重启准备后,2座核电站最早将于明年上半年重新投入电力生产。这2座核电站的总发电装机容量为2050MW(兆瓦),是2025年11月获批延长运转的古里2号机组的3倍。因人工智能(AI)数据中心扩张等电力需求预计会大幅增加,2台大型核电机组得以重新投入电力供应。

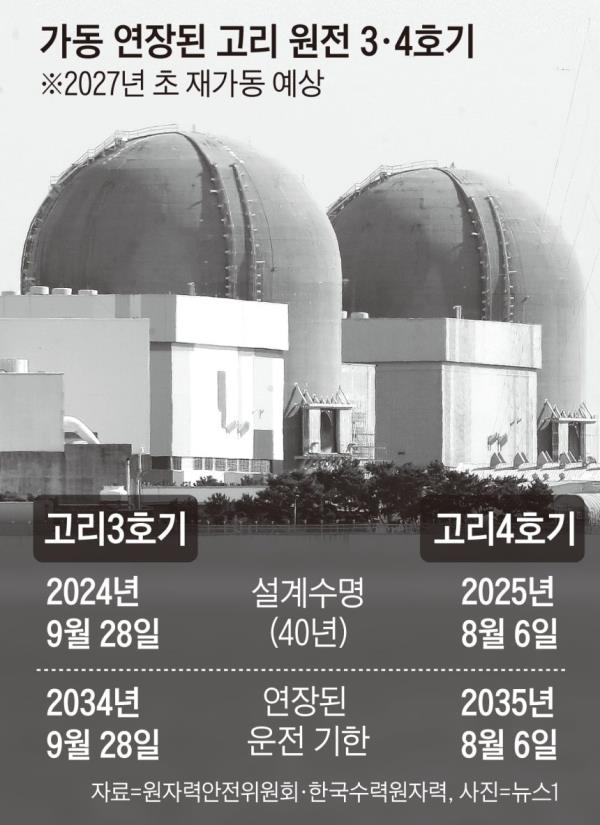

27日,原子力安全委员会在会议上表决了《古里3、4号机组持续运转许可案》,以5人赞成、2人反对获得通过。这距离15日首次审议未得出结论仅时隔12天。由此,古里3号机组可运行至2034年9月28日,4号机组可运行至2035年8月6日。

这是继古里2号机组之后,时隔约1年又有老旧核电站获批持续运转,当前停运的韩光1、2号机组等其他核电站的许可审查也受到了关注。韩光1号机组于2025年12月、韩光2号机组于9月设计寿命届满,现已停止发电。月城2号机组设计寿命也将于11月1日届满。

但核电业界指出,应对当前自原设计寿命届满日起计算延长时间的制度加以改进。此次,古里3、4号机组虽拿到了10年延长许可,但延长时间起始时间为设计寿命届满日,而非许可日。哪怕明年重启,实际延长的时间仅有7~8年左右。在获批前停运2年零1个月和1年零2个月左右的时间也被算入10年延长期内,审议拖得越久,实际运行时间就越短。

韩光1、2号机组等7台机组等待延期…业界:“审查流程应提前”

古里2号机组于2025年11月获批持续运转,自2023年4月设计寿命届满起,在获批重启前停运了2年零7个月。持续运转许可审议拖延,就会失去相应的电力生产机会,继而推高对成本更高的液化天然气(LNG)发电等的依赖度。

因此有言论指出,审议持续运转许可案前提交的核电事业者安全性评估报告,与韩国原子力安全技术院(KINS)的安全性审查流程等有必要往前提。以古里3、4号机组为例,韩国水力原子力于2022年9月提交持续运转所需的周期安全性评估报告,KINS于2023年5月至2026年9月进行安全性审查,耗时约3年零4个月。

其他运营核电站的主要国家都实行延长现有核电站运转期限的制度。美国规定核电站初始运营许可时间最长为40年,后续以20年为单位更新。相比之下,韩国的持续运转许可以10年为单位。业界要求,如核电站设备性能与安全性得到确认,应和美国一样以20年为单位予以延长。

专家们指出,未来龙仁、西南圈半导体集群和建设全国AI数据中心所需的电力需求将达到30GW(吉瓦),应完善制度尽量缩短现有核电站的停运时间。

在韩国26座核电站中,有10座向韩水原申请持续运转。2025年古里2号机组获批,本次古里3、4号机组获批,还剩7座在走持续运转许可流程。2027年上半年,韩光1、2号机组计划向核安委提交持续运转许可案。韩蔚1、2号机组计划2027年上半年,月城2、3、4号机组计划2027年下半年接受审议。对此,庆熙大学原子力工程系教授郑范津表示:“AI数据中心与半导体产业所需的电力大幅增加,在积极推动现有核电站持续运转的同时,还应继续新建核电站。”

输入 : 2026-10-28 09:58  |  更新 : 2026-10-28 11:30

朝鮮日報中文版 cn.chosun.com
本文版权归朝鲜日报网所有, 对于抄袭者将采取法律措施应对

TOP
